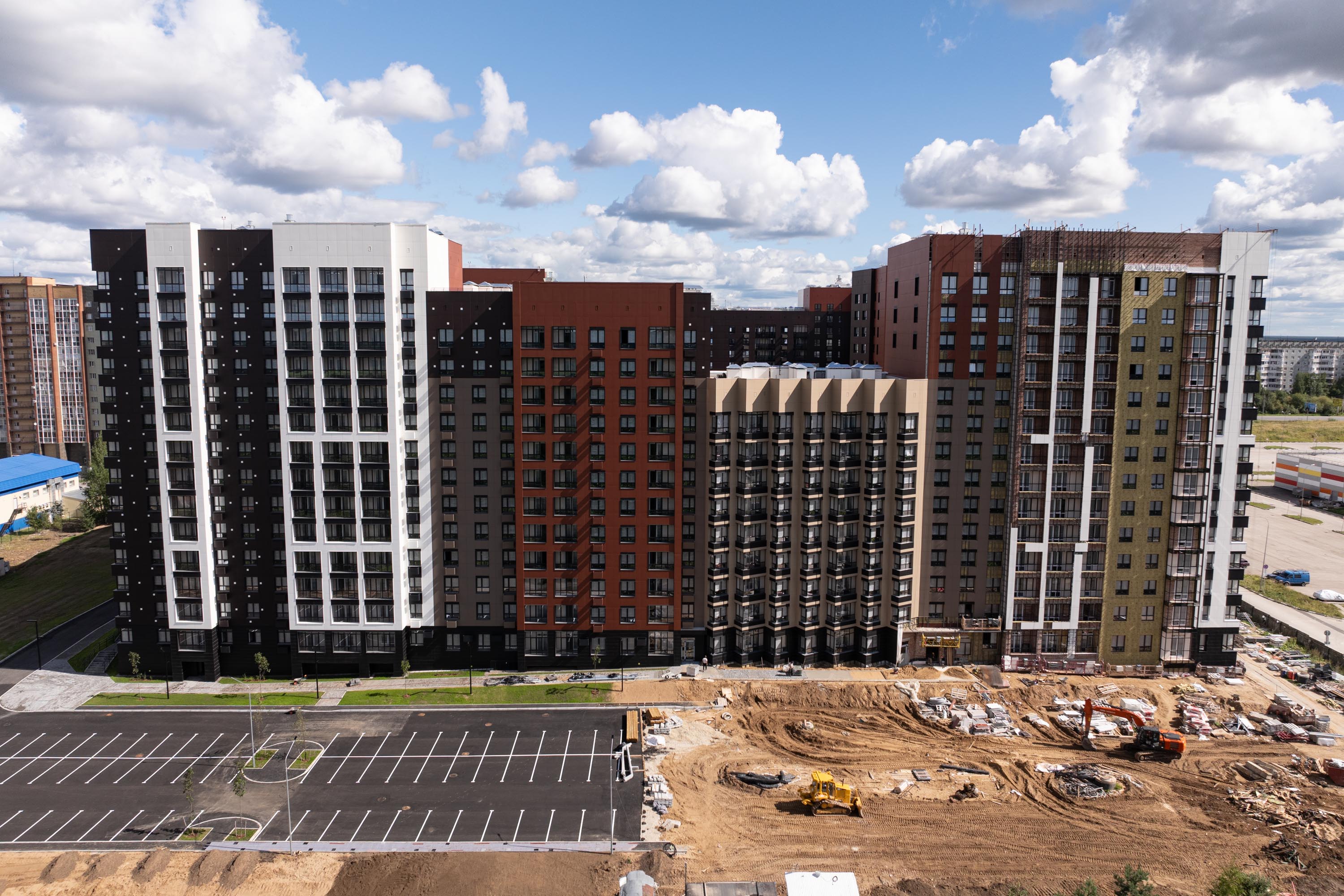

«Бьярма»
Первый подъезд: устанавливаем окна (90 %), разводим электрику (68 %), сети водоснабжения (38 %) и отопления (70 %). Продолжаем отделку подъезда (64 %), фасада (72 %) и кровли (95 %).
Второй подъезд: завершаем кирпичную кладку (92 %).
«Талун»
Всего за три месяца мы полостью подняли «коробку» и закончили кирпичную кладку! Приступили к разводке электрических сетей.
«Планета 9»
Первый подъезд: закончили установку окон и балконных дверей, продолжаем стеклить лоджии (82 %), разводить электрику (70 %), сети отопления (98 %) и водоснабжения (89 %). Занимаемся отделкой подъезда (52 %) и утеплением чердака (10 %). Почти готов фасад (95 %).
Второй подъезд: мы на финишной прямой — электрика готова на 98 %, отделка подъезда — на 97 %.
Подъезды с третьего по седьмой — готовы.
