Стройка: отчёт за апрель

29.04.26
Планета 9
Бьярма
Талун
О проекте
Рассказываем, что происходит на наших стройплощадках.

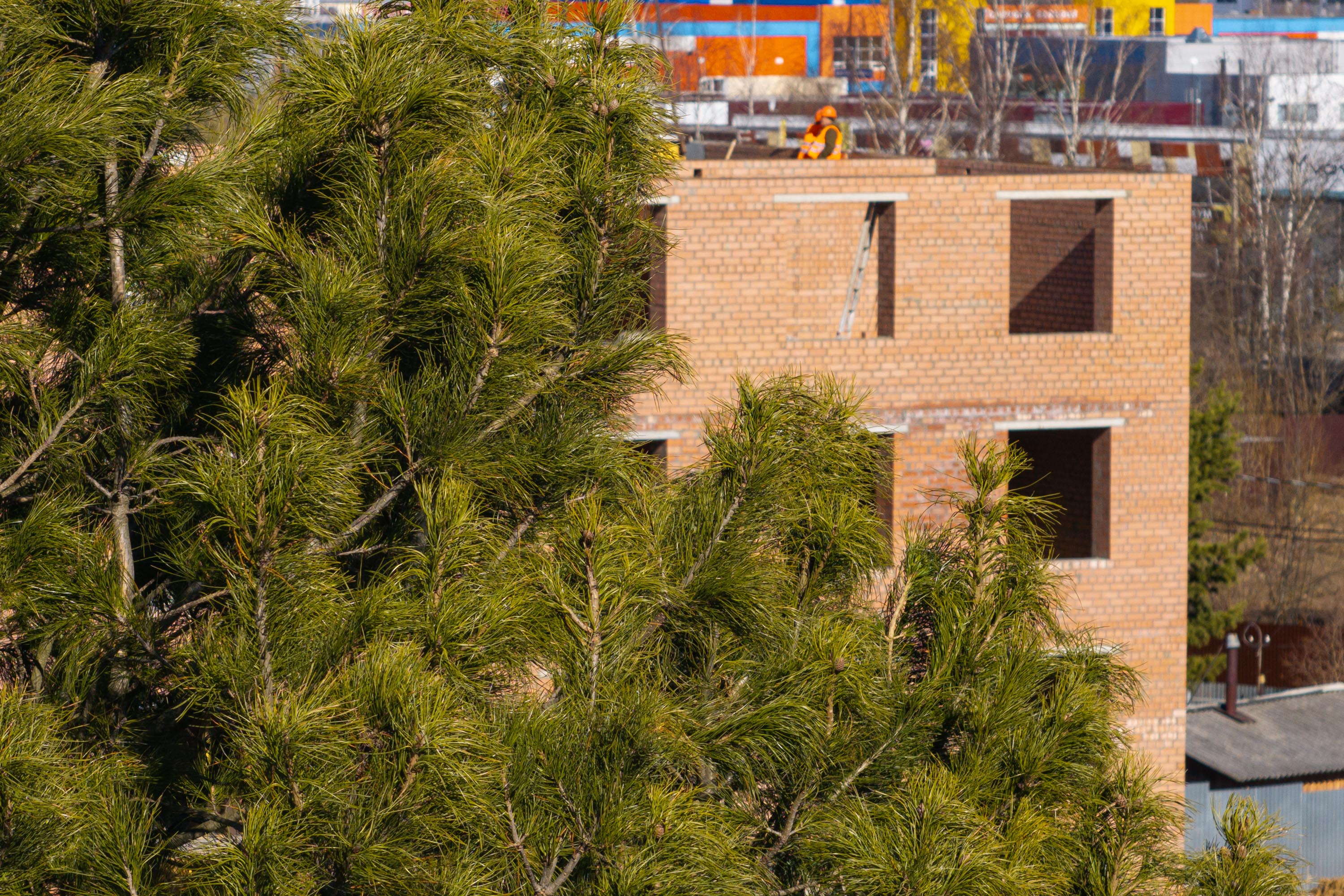

«Планета 9»


Готовность второго дома — 66 %.
  • Первый подъезд: продолжается кирпичная кладка (60 % ) и идет разводка сетей отопления (18 %).
  • Второй подъезд: подходит к концу установка окон и балконных дверей (90 %), сетей отопления (90 %). Продолжаем разводку электрики (58 %), водоснабжения (92 %), работаем над отделкой подъезда (62 %) и монтируем фасад (36 %). Почти готова кровля (95 %).
  • Третий подъезд: запуск сетей электрики (26 %) и водоснабжения (12 %). Продолжаем разводку сети отопления (54 %). Обустройство кровли приближается к финалу ( 72 %).
  • Четвертый подъезд: завершаем устанавливать окна и балконные двери (92 %), стеклим лоджии (56 %), заканчиваем разводить сети отопления (90 %) и электричества (40 %). В процессе: монтаж фасада (64 %). Близится к концу обустройство кровли (95 %).
  • Пятый, шестой и седьмой подъезды: полностью готовы!

«Бьярма»


Готовность дома  на Жакова, 17— 35 %.

Кирпичная кладка первого подъезда уже на уровне седьмого этажа (53 %).

«Талун»


А вот и первый отчёт со стройки нашего нового проекта.

Готовность дома на Южной, 10 — 25 %

На стройплощадке начинают проявляться очертания дома: фундамент и цокольный этаж уже готовы. Впереди кирпичная кладка.
